  3月16日,飞行区管理部组织服务质量管理工作委员会、新疆光源电力斟察设计院、新疆慧源电力有限责任公司等7家单位召开乌鲁木齐国际机场中心变电站改造工程项目施工会,会议就变电站下期改造施工方案及设计方案进行讨论,并标志着本年度中心变电站改造工程全面启动。





  乌鲁木齐国际机场中心变电站自1994年建设至今已运行28年,主要为乌鲁木齐机场飞行区、生产区、生活区进行供电,现站内部分供电设备机构老化,无法满足配电运行需求。为提升机场供电系统安全可靠性,新疆机场集团投资两千五百万元用于此次改造项目,本次施工涉及中心变电站1#站35kV、10kV开关柜整体改造换型,1#、2#站二次设备综自改造等内容。

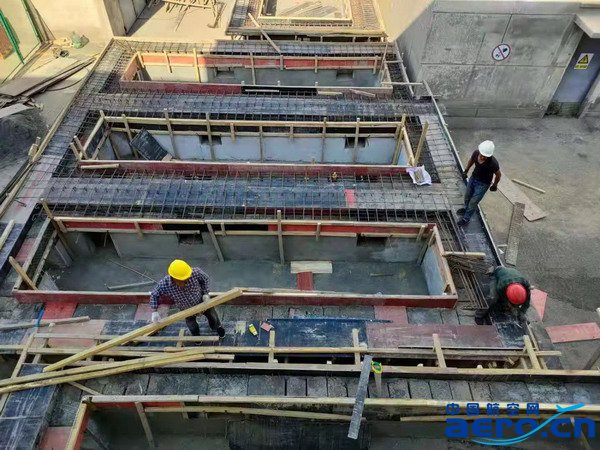

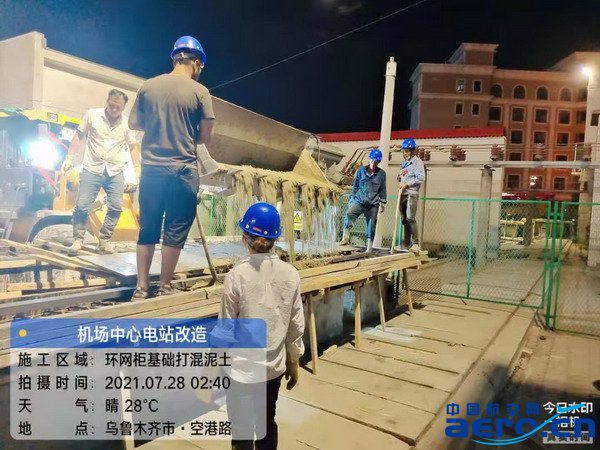

  2021年6月10日,飞行区管理部对接国网供电公司多次对中心变电站进行现场查勘,对设计方案进行审核讨论,并推进签订了各项施工协议。目前已完成中心变电站1#、2#站环网柜土建基础建设、电容器室设备拆除改造及站内电缆沟的建设工作。后因疫情原因,其余改造工作将于2022年12月完成。





  今年改造工程预计2022年3月25日开工,施工共分为4个阶段,包括4月完成环网柜架设及35kV电源并网,7月完成1#站35kV、10kV开关柜改造换型,11月完成1#、2#站二次设备综自改造,12月底完成变电站设备改造验收工作。针对施工过程中存在的风险,飞行区管理部成立项目专班进行逐一管控。一是每日施工前召开工作推进及风险评估会,梳理工作内容、风险点及应急措施;二是每日对施工人员开展安全教育培训,强调安全红线;三是在施工过程中,严格把控施工环节,做到安全质量不出纰漏;四是每日施工结束后,及时召开总结分析会,对当日工作中存在的问题进行讲评分析;五是对发现的问题形成清单,不定期召集设计方、监理方、施工方进行研判讨论,确保问题及时清零。

  下阶段,乌鲁木齐机场中心变电站将积极促进国网移交工作。待改造工程完成后,中心变电站供电系统运行的稳定性、安全性及设备的先进性将进一步提升,同时减低了中心变电站的运行检修及维护工作量,对乌鲁木齐机场整体安全高效运行及提高经济效益具有重要意义。(通讯员:罗燕)
