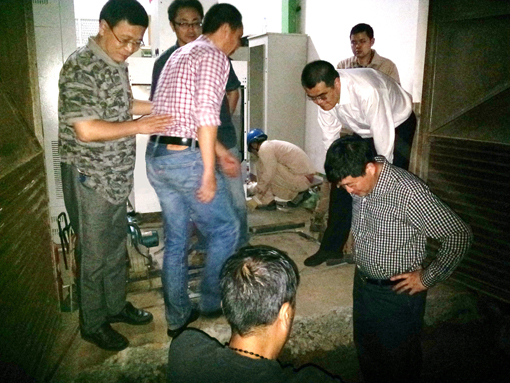

潘书记深入高压电缆井查看

  随着航管楼第二回路高压开关柜合闸送电,标志着厦门空管站今年又一项重大工程——航管楼高压设备更新改造项目的顺利完成。

  为最大程度降低项目实施期间的供电中断风险,根据航管楼两回路高压供电的现状,施工方案设计两回路分时段进行,待第一回路更新完成并加电全载后再开始第二回路的拆装。项目更新的设备包括两套施耐德RM6高压开关柜、两套宁波甬佳630KVA变压器、一套远程遥控单元(FTU),项目总投资近60万元。

  航管楼是厦门空管站空管运行的中枢,连续稳定可靠的动力是这个中枢持续运转的源泉,供电保障容不得丝毫闪失。原高压设备已投产运行15年,去年曾出现高压设备异常跳闸,在抢修中又发现高压开关柜和变压器老化严重,存在运行隐患。为彻底排除隐患,降低断电风险,技术保障部将航管楼高压设备更新列入2014年投资计划,于今年5月10日开始实施。

  技术保障部作为项目实施的主要承办部门主动作为,提前就施工期间的细节问题与施工方、机场供电方等积极沟通,专门制定了相应的应急处置预案和安全管理措施,进行了针对性的供电中断应急演练,并再次摸底排查了航管楼空管设备的用电接入情况,列出两个回路倒闸时受影响的用户,做到“安全管理措施、应急处置预案、倒闸受影响用户”三方面内容人人皆知。工程指挥部在施工计划的基础上细化了详实的项目实施技术方案,计划基建部积极联系厦门供电公司进行项目完成后的用电检查,后勤服务中心在最短时间内赶赴现场提供物资帮助,各相关部门站在全局高度,从大局出发,积极配合技术保障部做好高压更新改造,这些无不体现出厦门空管人众志成城的精神信念。

  此次航管楼高压设备更新实施,得到了站领导的高度重视,分管领导根据工程项目管理经验和相关专业要求,亲自审核技术方案和应急预案,并严格把关施工期间的六个关键节点。在空管站的统一部署下,各部门密切配合,攻坚克难,克服连续阴雨天的不利影响,历时16天顺利完成了项目改造任务。

  施工期间,站领导多次亲临现场,施和平站长特别提出施工期间动火作业时的消防安全要求,潘跃晨书记亲自查看施工细节,检查施工质量,赵建松副站长在停电、送电、加载等关键节点都在现场组织协调,为这次工程顺利完成提供了大力的支持和有益的指导。技术保障部动力设备室在这次航管楼高压设备更新项目中积累了不少的经验,为后续的工程建设打下了坚实的基础。
